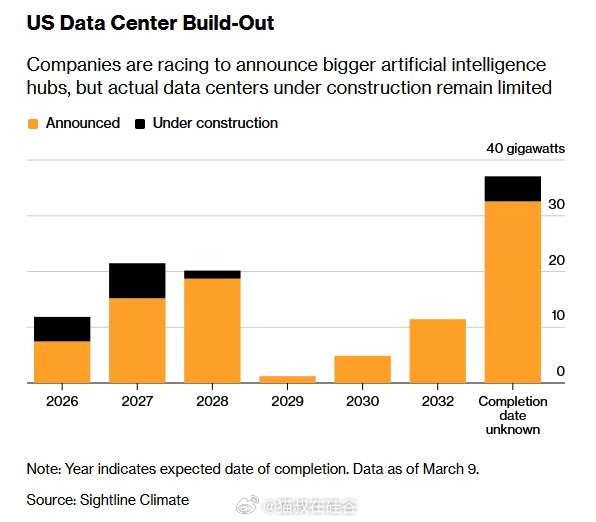

美国计划在2026年投运的数据中心中,约有一半预计将被推迟或取消——这是Sightline Climate分析师得出的结论。
今年已宣布的12吉瓦数据中心容量中,目前真正进入施工阶段的只有三分之一。
问题不在于资金,而在于电气设备。变压器、开关设备和电池在数据中心建设成本中占比不到10%,但却是不可或缺的核心部件。美国本土制造能力无法满足需求,因此建设方只能从中国、加拿大、墨西哥和韩国进口。
变压器的交付时间已延长至最长5年。美国从中国进口大功率变压器的数量从2022年全年的不足1500台,暴增至2025年前10个月的超过8000台。
今年,超大规模云厂商(Hyperscalers)已承诺在AI基础设施上投入超过6500亿美元。但美国无法独立建成自己宣布的数据中心,因为它制造不了足够快的零部件,而能拿到的零部件又主要来自中国。这是美国无法与中国脱钩的又一个依赖之处。
计划2027年投运的数据中心中,已开工建设的只有6.3吉瓦,而宣布容量高达21.5吉瓦。2028年至2032年的项目,绝大多数连地都没破。
已向投资者承诺的宏伟计划与实际正在建设的物理进度之间,出现了越来越大的缺口。而目前高企的估值,却建立在“建设将按计划完成”这一假设之上。
