为什么北美AI数据中心会导致严重缺电?
AI电力需求的非线性爆发增长与电力基础设施老化及供给侧刚性约束:
东吴:北美AI数据中心(AIDC)导致严重缺电的核心原因,可以归纳为AI电力需求的非线性爆发增长与电力基础设施老化及供给侧刚性约束之间的尖锐矛盾。
1. 需求端:AI爆发带来“非线性”电力消耗
项目激增:美国AIDC项目规划装机容量呈现爆发式增长,从2023年初的5GW激增至2025年10月的超245GW。
能耗占比攀升:数据中心的电力消耗占美国总用电量的比例预计将从2018年的2%提升至2028年的10%以上,EIA预测2025-2026年美国电力消耗将创下历史新高。

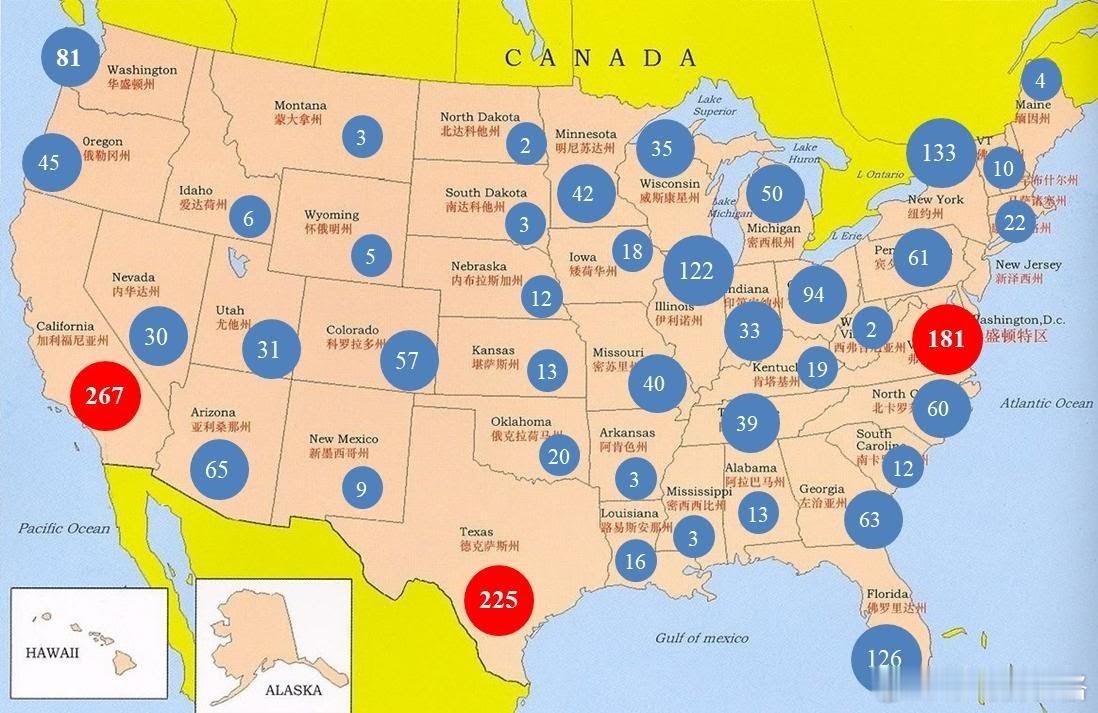

区域性集中:数据中心高度集中在电价低、网络好的地区(如弗吉尼亚州、德克萨斯州、加利福尼亚州),导致这些特定区域的供电压力极大。2024年超过50%的数据中心选择建在上述三个州。
2. 供给端:存量老化与增量不足电网设施严重老化:美国电力基础设施平均寿命高达35-40年,老旧程度位列全球第二,大部分已进入生命周期末期,可靠性差。因电力供应不足导致的数据中心停机比例已从2020年的37%上升至2023年的52%。
煤电退役高峰:作为稳定基荷电源的煤电正面临退役高峰。预计从2025年到2028年底,燃煤电厂发电容量将缩减16%,导致稳定电源净减少,加剧缺口。
新能源无法替代基荷:虽然风能和太阳能装机增长快,但由于其间歇性和不稳定性,无法满足AIDC对100%可靠性**和连续供电的严苛要求。
基荷电源建设周期长:核能、地热等稳定清洁能源的建设周期过长(核能需8-12年),远水解不了近渴。
3. 结构性问题:电网割裂与互联不足美国电网由分散的私营公司运营,主要分为东部、西部和德州三大独立电网,区域间互联线路少。这导致当某地出现电力缺口或频率失衡时(如2025年PJM电网多次触发紧急控制),难以进行有效的跨区电力支援和协调。
结论:基于上述供需错配,NERC(北美电力可靠性公司)预测,2027-2030年美国将面临年均20GW以上的电力缺口,德州、加州等数据中心密集区将面临显著的高缺电风险。
